Xây Dựng Vạn An triển khai công tác cốp pha – ván khuôn trong thi công kết cấu bê tông cốt thép theo nguyên tắc đảm bảo độ cứng, ổn định, kín khít và thuận tiện cho quá trình lắp dựng, tháo dỡ. Hệ cốp pha và giàn giáo không chỉ đóng vai trò định hình kết cấu mà còn ảnh hưởng trực tiếp đến chất lượng bề mặt và độ bền của bê tông sau khi hoàn thiện.

Trong quá trình thi công, cốp pha phải được thiết kế và lắp dựng sao cho không gây cản trở việc đặt cốt thép, đổ và đầm bê tông. Các tấm ván khuôn cần được ghép kín, khít nhằm tránh thất thoát nước xi măng, đồng thời bảo vệ bê tông mới đổ trước tác động của thời tiết. Trình tự thi công được thực hiện phù hợp với từng cấu kiện, trong đó cốp pha dầm và sàn được lắp dựng trước khi đặt cốt thép, còn cốp pha cột được ghép sau khi hoàn thành lắp dựng cốt thép.

Biện pháp thi công ván khuôn, cốp pha móng, cột, dầm sàn
Biện pháp thi công ván khuôn, cốp pha móng, cột, dầm sàn

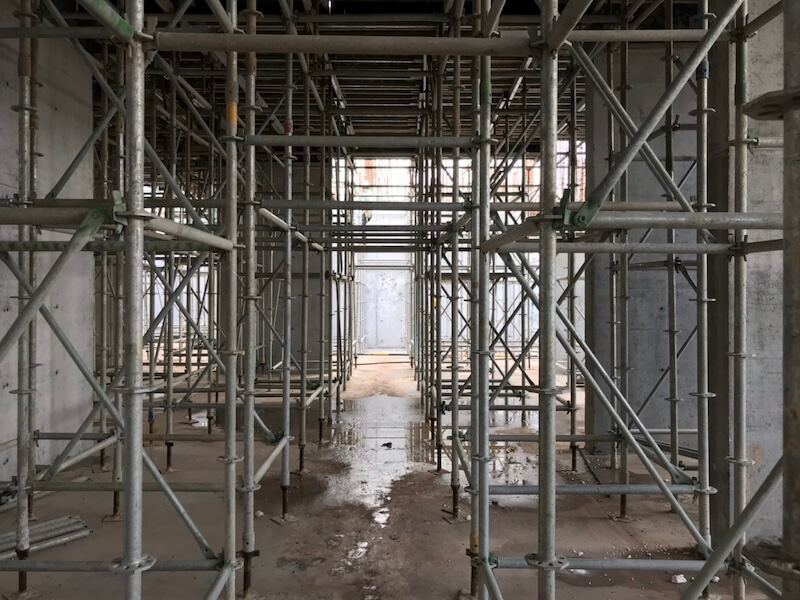

Yêu cầu kỹ thuật đối với ván khuôn

Ván khuôn khi đưa vào thi công phải đảm bảo khả năng chịu lực theo tính toán, không bị biến dạng dưới tác dụng của tải trọng bê tông tươi và tải trọng thi công. Hệ ván khuôn cần đạt độ cứng và ổn định cần thiết, đồng thời vẫn đảm bảo khả năng tháo lắp thuận tiện. Việc lựa chọn vật liệu ván khuôn phải phù hợp về kích thước và hình dạng, loại bỏ các tấm bị cong vênh để đảm bảo độ chính xác hình học của kết cấu sau khi hoàn thiện.

Các mối ghép giữa các tấm ván khuôn phải kín khít, không để xảy ra hiện tượng rò rỉ nước xi măng trong quá trình đổ bê tông. Hệ chống đỡ, bao gồm cây chống và đà giáo, cần được bố trí theo tính toán cụ thể về mật độ và khả năng chịu lực. Chân chống phải đặt trên đế kê chắc chắn và được cố định nhằm tránh xê dịch trong quá trình thi công.

Ván khuôn có thể được làm bằng gỗ hoặc thép định hình, tùy thuộc vào loại cấu kiện và yêu cầu kỹ thuật. Đối với ván khuôn sàn, trong một số trường hợp có thể lót thêm lớp bạt phía trên để hạn chế mất nước xi măng. Trong toàn bộ quá trình thi công, cần đặc biệt chú ý đến khả năng chịu lực tổng thể của hệ ván và hệ giàn giáo chống.

Yêu cầu kỹ thuật đối với ván khuôn
Yêu cầu kỹ thuật đối với ván khuôn

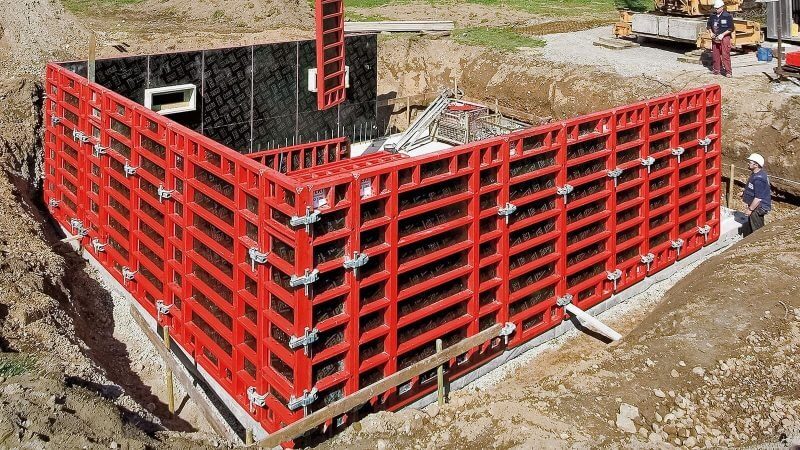

Thi công ván khuôn móng và đài cọc

Ván khuôn đài cọc và dầm móng được lắp dựng sau khi hoàn thành công tác cốt thép. Trước khi ghép ván khuôn, cần tiến hành căng dây theo trục tim cột theo hai phương để xác định vị trí chính xác. Các tấm ván khuôn được ghép theo đúng kích thước thiết kế của từng móng cụ thể.

Tại các vị trí trung điểm của mỗi cạnh, tiến hành gia cường bằng các nẹp gỗ đặt vuông góc nhằm tăng độ ổn định. Sau khi hoàn thiện, hệ ván khuôn móng được cố định bằng các thanh chống hoặc cọc giữ, đảm bảo không bị xê dịch trong quá trình đổ bê tông.

Thi công ván khuôn móng và đài cọc
Thi công ván khuôn móng và đài cọc

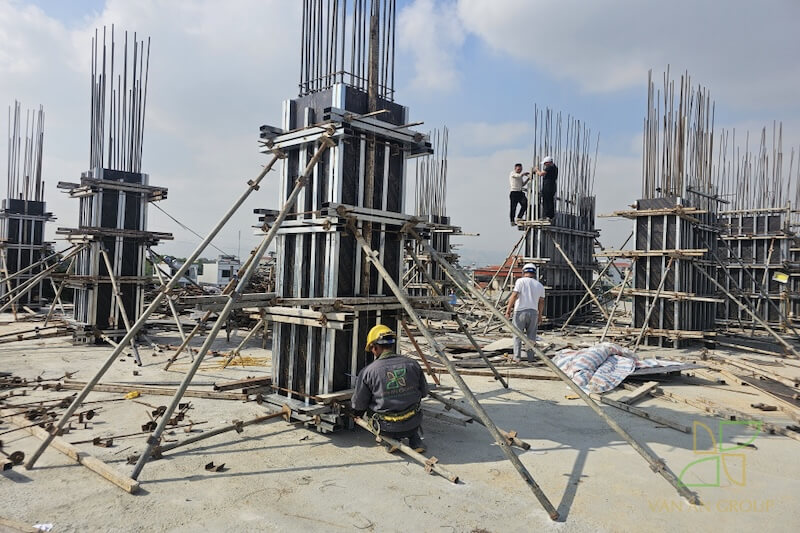

Thi công ván khuôn cột

Trước khi lắp dựng cốp pha cột, cần tạo gờ chân cột cao khoảng 3-5cm để định vị. Đồng thời bố trí sẵn các thép chờ nhằm tạo liên kết và điểm neo cho hệ cốp pha. Ván khuôn cột được gia công thành từng mảng tương ứng với từng mặt cột, sau đó tiến hành lắp ghép theo đúng kích thước thiết kế.

Thi công ván khuôn cột theo đúng hồ sơ thiết kế
Thi công ván khuôn cột theo đúng hồ sơ thiết kế

Các mảng ván khuôn được liên kết bằng hệ gông thép hoặc gỗ, với khoảng cách bố trí thông thường từ 400 – 600mm tùy theo tiết diện cột và áp lực bê tông. Trong quá trình lắp dựng, cần bố trí cửa đổ bê tông và chừa lỗ vệ sinh tại chân cột để đảm bảo làm sạch trước khi đổ bê tông.

Quy trình lắp dựng bắt đầu bằng việc xác định vị trí mặt cắt cột trên sàn, sau đó cố định chân cột bằng các đệm gỗ. Các mảng ván khuôn được dựng lần lượt từ phía trong ra ngoài, liên kết chắc chắn và kiểm tra độ thẳng đứng bằng dọi. Cuối cùng, hệ cốp pha được cố định bằng neo hoặc cây chống để đảm bảo ổn định.

Thi công ván khuôn dầm

Ván khuôn dầm bao gồm ván đáy và hai ván thành. Trình tự thi công bắt đầu từ việc xác định tim dầm, sau đó bố trí hệ chống đỡ bằng các cột chống tăng và xà đỡ. Ván đáy dầm được đặt lên hệ xà đỡ và cố định chắc chắn hai đầu bằng giằng.

Tiếp theo, các tấm ván thành được lắp dựng và liên kết với ván đáy. Mép trên của ván thành được cố định bằng hệ gông, thanh chống xiên hoặc bu lông. Sau khi hoàn thiện, cần kiểm tra lại tim dầm và cao độ đáy dầm để đảm bảo đúng thiết kế trước khi tiến hành các bước tiếp theo.

Thi công ván khuôn dầm NOXH
Thi công ván khuôn dầm NOXH

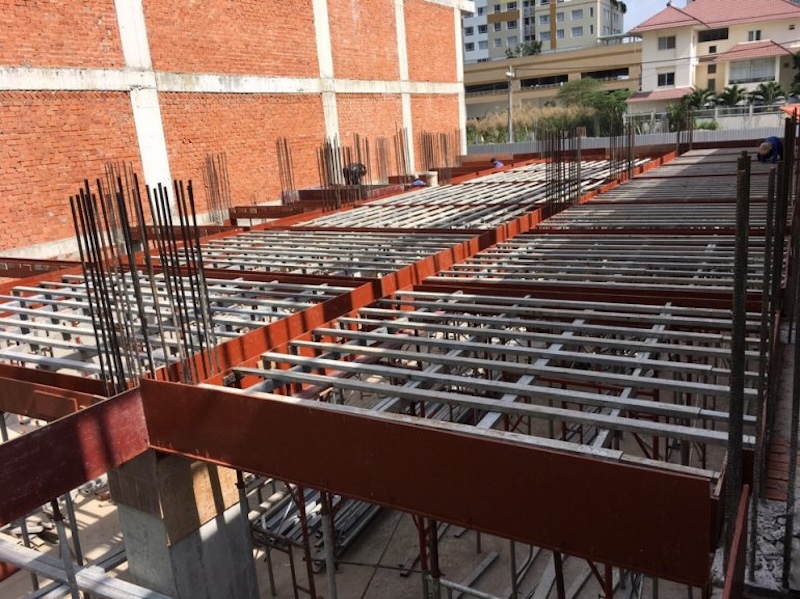

Thi công ván khuôn sàn

Ván khuôn sàn thường sử dụng hệ ván khuôn thép kết hợp với giàn giáo chữ A và hệ xà gồ đỡ. Việc bố trí ưu tiên sử dụng tối đa các tấm ván khuôn định hình, phần diện tích còn lại sẽ được xử lý bằng ván khuôn gỗ.

Xung quanh chu vi sàn, bố trí ván diềm liên kết với thành ván khuôn dầm nhằm đảm bảo kín khít và giữ hình dạng biên kết cấu. Toàn bộ hệ sàn phải được kiểm tra kỹ lưỡng về độ phẳng và khả năng chịu lực trước khi đổ bê tông.

Thi công ván khuôn sàn
Thi công ván khuôn sàn

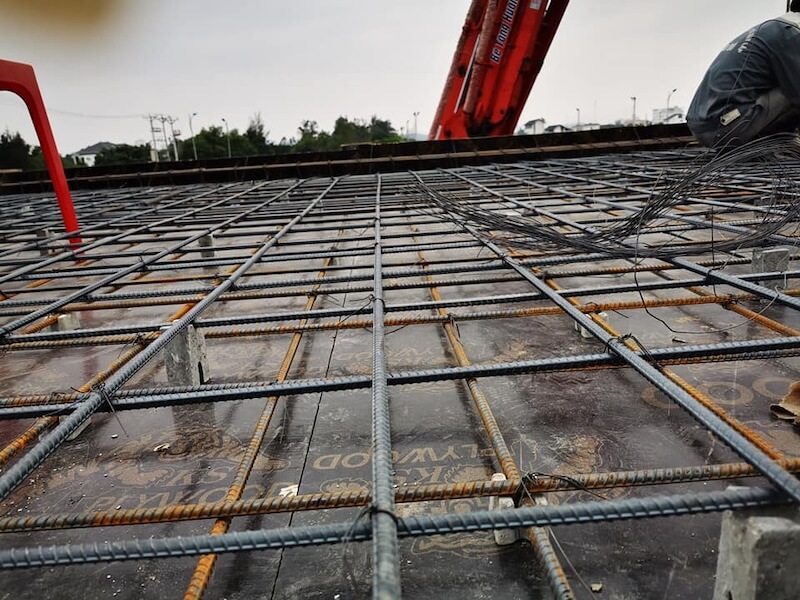

Nghiệm thu ván khuôn sau lắp đặt

Sau khi hoàn thành lắp dựng, công tác nghiệm thu ván khuôn được thực hiện nhằm đảm bảo các yêu cầu kỹ thuật trước khi đổ bê tông. Nội dung kiểm tra bao gồm hình dáng và kích thước, độ cứng vững của hệ chống đỡ, độ phẳng của bề mặt tiếp xúc với bê tông, cũng như các khe hở giữa các tấm ghép.

Bên cạnh đó, cần kiểm tra vị trí tim cốt, kích thước kết cấu, khoảng cách giữa ván khuôn và cốt thép, các chi tiết chôn sẵn, lớp chống dính và tình trạng vệ sinh bên trong cốp pha.

Nghiệm thu ván khuôn sau lắp đặt
Nghiệm thu ván khuôn sau lắp đặt

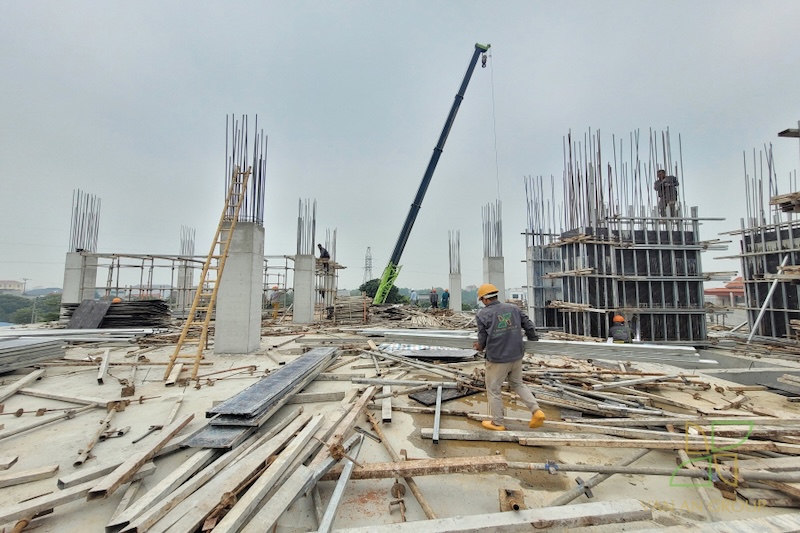

Tháo dỡ ván khuôn và giàn giáo

Cốp pha và giàn giáo chỉ được tháo dỡ khi bê tông đạt đủ cường độ cần thiết để chịu được trọng lượng bản thân và các tải trọng thi công tiếp theo. Trong quá trình tháo dỡ, cần tránh gây ứng suất đột ngột hoặc va chạm mạnh ảnh hưởng đến kết cấu.

Đối với các bộ phận không chịu lực như ván khuôn thành cột, dầm hoặc tường, có thể tháo dỡ khi bê tông đạt khoảng 50% cường độ thiết kế. Với các cấu kiện chịu lực như đáy dầm và sàn, thời điểm tháo dỡ phải căn cứ vào khẩu độ và điều kiện dưỡng hộ thực tế, thông thường dao động từ 7 đến 10 ngày hoặc theo kết quả thí nghiệm.

Riêng các kết cấu công xôn như ô văng hoặc sê nô, chỉ được tháo dỡ khi bê tông đạt đủ cường độ thiết kế. Đối với nhà nhiều tầng, cần giữ lại hệ chống đỡ ở các tầng dưới theo nguyên tắc đảm bảo an toàn, trong đó các cột chống an toàn được bố trí cách nhau khoảng 3m dưới các dầm có nhịp lớn.

Việc tổ chức tháo dỡ phải tuân thủ đúng trình tự và đảm bảo an toàn cho toàn bộ hệ kết cấu trong suốt quá trình thi công.

Tháo dỡ ván khuôn và giàn giáo
Tháo dỡ ván khuôn và giàn giáo

Kết luận

Công tác ván khuôn – cốp pha – giàn giáo là một trong những hạng mục quyết định trực tiếp đến chất lượng và độ chính xác của kết cấu bê tông cốt thép. Việc tuân thủ đầy đủ các yêu cầu kỹ thuật từ khâu lắp dựng, nghiệm thu đến tháo dỡ không chỉ giúp đảm bảo an toàn thi công mà còn nâng cao tuổi thọ công trình.

Xây Dựng Vạn An trong quá trình thi công luôn kiểm soát chặt chẽ hạng mục này theo đúng tiêu chuẩn kỹ thuật và điều kiện thực tế, nhằm đảm bảo chất lượng ổn định và hiệu quả sử dụng lâu dài cho công trình nhà ở xã hội.
